楼承板安装施工中,不能不注意的那些细节
在之前的文章里已经和大家分享过关于压型楼承板的优点、适用领域和施工工艺,这里不再赘述。今天,山西盛大钢结构工程公司和大家聊一聊在安装施工过程中那些不能忽视的细节。
一、安装前的准备
认真熟悉图纸,了解压型楼承板的排版分布、尺寸把控以及其在钢梁上的位置关系等等;在安装之前,应着重检查钢梁的平整度和完善情况,认真清洁钢梁面杂物和灰尘;检查钢梁表面是否存在防腐工艺,如果有必须将防腐表层打磨掉;并根据图纸排版以及建筑轴线在钢梁表面进行测量放线,并做好标记。
二、压型楼层板安装过程
1.吊放与铺设:钢结构厂家在出货时应以安装单元为单位打包成捆运输至施工现场,并在目的地按照铺装顺序整齐叠放;
2.在起吊之前,工作人员需按照设计施工图纸对板型、尺寸、数量和所在部位以及配件进行确认,无误后分别随主体结构安装顺序和进度,吊运至各个施工位置整齐堆放。注意:堆放应分散,且在梁上缓慢下放,切勿粗暴吊放。这样易损构件,也容易造成安全事故;

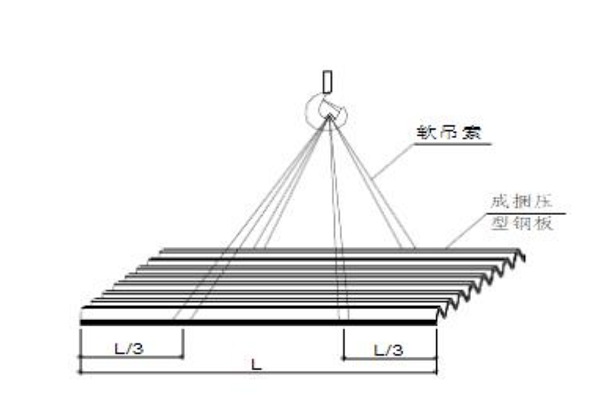

3.为确保压型楼承板在吊运时不变形,应使用软吊索或在钢丝绳和板接触的地方加胶皮,或在钢板下使用垫木,但一定要保证捆绑牢固。
4.在堆放过程中,要保持两端支撑宽度一致,避免倾倒而造成坠落事故;
5.铺放时应先进行粗安装,保证波纹对直,以便钢筋在“波谷”内顺利通过。吊装就位后,先从钢梁已弹出的起铺线开始,延铺设方向到控制线后适当调整板缝。

6.不规则面板铺设时,应根据现场钢梁的布置情况,以钢梁的中心线进行放线,将楼承板在地面平台上进行拼合演示,然后放出控制线,再根据它的宽度进行排版和切割。
需注意的是:当风速≥6m/s时禁止施工,如以拆开应重新捆扎,否则,压型楼层板有可能被大风刮起,造成损坏和安全事故。
三、固定

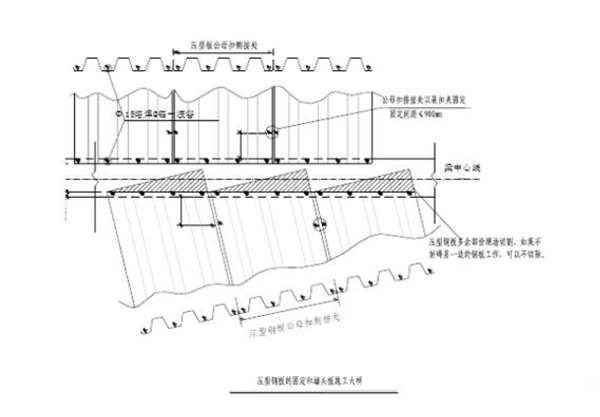

压型楼承板搭接长度应按设计要求进行搭接,一侧与端头跟支撑钢梁的搭接不小于50mm,板与板之间的侧搭为“公母扣合”,为防止钢板因承重而分开,应在侧搭接处用嵌扣夹固定或电焊,最大间距为900mm。
切记:任何未固定的构件都有可能被大风刮起或滑落而造成事故。

好了,以上便是压型楼承板在安装过程中的流程和注意细节。细节决定成败,同样,细节也能够反映一家企业的文化和实力。
